重慶軌道交通4號線二期工程全線供電環網“電通”,預計2022年建成通車

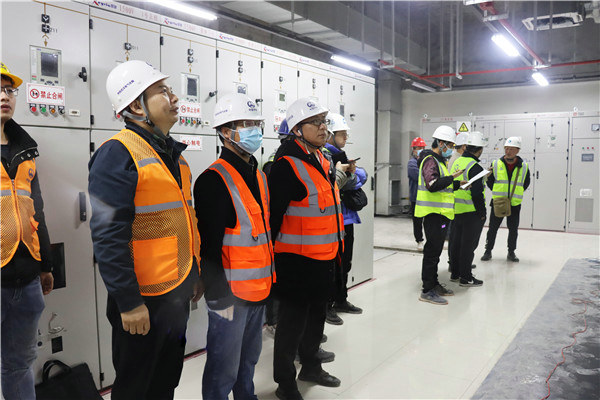

       11月29日11時29分,中鐵武漢電氣化局集團有限公司重慶軌道交通4號線二期工程全線35kV環網送電一次成功,全線順利“電通”,標志著19座變電所全部成功受電,為全線400V及直流1500V電通提供了強有力的電源保證。

  重慶軌道交通4號線二期供電系統工程共有23座車站變電所,其中包含2座主變電所、14座牽引降壓混合變電所、3座降壓變電所、4座跟隨降壓變電所,共計安裝電氣設備1297臺,敷設供電環網電纜共計296.8公里。

  高效施工的背后,離不開統籌調度和人力、設備的投入。承擔施工任務的中鐵武漢電氣化局重慶軌道交通4號線二期項目部在施工高峰期,有施工作業及管理人員800余人,大型軌道車輛、大型吊裝設備20余臺。其中供電環網專業,于2021年8月20日正式開工,初期投入電纜放線車車組1列,施工人員70余人。為確保本次環網電通節點目標兌現,高峰時段緊急投入車組3列,人員擴增到100余人,4個班組,按照兩班倒的方式晝夜不停施工,保證進度與節點目標匹配。

  據悉,在施工過程中,項目部充分發揮自身技術、管理優勢,克服了施工工期緊、交叉作業多、工作面不連續等多重困難,群策群力,倒排工期,優化工藝,并以勞動競賽為契機,迅速掀起施工大干熱潮,確保順利實現電通目標。

  為保障送電工作順利進行,該項目部組織施工、監理、設計等單位成立了送電領導組、應急救援組、操作組、試驗組、安全防護組、后勤保障組、設備供貨售后組等工作小組,嚴格落實責任分工,細化送電步驟,做好安全措施,提前進行安全交底,模擬送電演練,召開送電安全培訓會,不斷優化送電方案,確保了送電過程平穩順利、安全可控。

  據介紹,“電通”是城市軌道交通建設的重要里程碑節點,本次全線35kV環網電通,意味著動力照明、通風空調、給排水、電扶梯等設備系統將陸續進入受電調試、實現功能階段,為列車的熱滑試驗、綜合聯調、試運營提供電源,為各專業綜合聯調提供了有力保障,為后續全線接觸網送電爭取了寶貴時間,為4號線二期提前開通運營打下了堅實基礎。

  重慶軌道交通4號線二期位于重慶市東北部,起于一期唐家沱站,止于石船站,線路全長32.8公里,共設15個車站,途徑江北區和渝北區兩個行政區,與三條規劃軌道線路換乘,是重慶市完成城市軌道交通“八線一環”基本網建設的一條重要線路。建成通車后,將串聯起兩江新區魚復和龍興兩大片區,銜接唐家沱工業園、魚復工業園和龍興工業園,促進唐家沱、魚復、龍興、悅來等外圍組團與中心城區的聯動發展。
