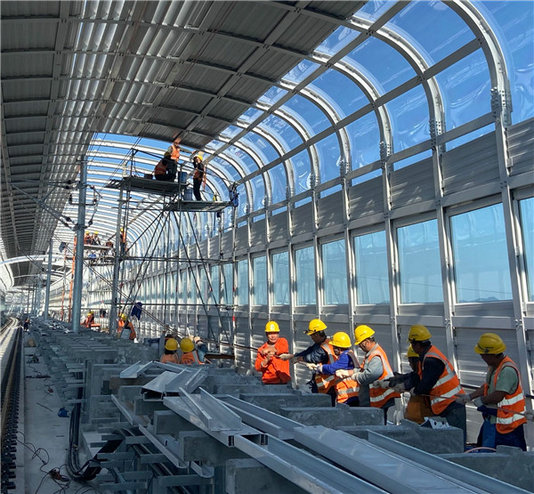

10月23日下午14點10分,20余名參建人員經過近兩個小時的持續努力,中鐵武漢電氣化局運營管理公司重慶軌道交通4號線二期工程第一條承力索在普福至桐梓林區間左線架設成功,標志著重慶軌道交通4號線二期工程進入柔性接觸網施工階段,為接觸網專業后續施工奠定了良好的基礎。
為了保證施工進度,確保首條接觸網承力索成功架設,項目部超前謀劃、科學研究、實地調研,因地制宜地制定了詳細的架線施工方案、安全質量保證措施,施工過程中,項目部嚴格執行領導帶班制度及專職安全管理人員、技術人員跟班作業制度。施工過程中,合理安排軌道架線車輛,有效地卡控重難點施工環節,確保了此次承力索架設一次到位,保證了安全質量有序、規范、合理。
據了解,承力索是接觸網導線跨距中的“隱形托手”,是承擔著供電和電力機車取流線路雙重作用的重要導線。采用規格型號為2×JT150mm2硬銅絞線,線索張力為12kN。
承力索架設作為接觸網專業施工的關鍵環節之一,長期受現場軌道未鋪設,站前、站后多專業交叉施工等多種不利條件影響。為了兌現施工節點,接觸網專業全體參建人員緊盯土建和鋪軌進度,發揚“見縫插針”精神,多次組織專業人員現場踏勘和專項施工方案研究,保證了本次施工順利完成。
據悉,本次架設承力索為“雙承雙導”懸掛形式,共計架設2.1條公里。線索架設采用軌道小張力架線車為主,人工為輔的架設方式,并在具備作業條件的第一時間開展施工。
中鐵武漢電氣化局運營管理公司承建的重慶軌道交通4號線二期站后系統設備2標段供電線路工程,起于王家城站(不含)至4號線二期終點石船站及石船車輛段范圍,線路全長約13.8km。預計2021年底接觸網電通,2022年投入開通運營。(楊杰)
