本網鄭州11月3日訊(通訊員 陳永國)近期,影響中鐵二十一局三公司鄭州310項目祥云路高架橋施工的500千伏高壓線,已經動工遷改,施工人員正在進行新建鐵塔及高空附件安裝工作。據悉,500千伏高壓線遷改工作將于11月13日完成,目前鄭州310項目受影響路段已經進入樁基施工階段。

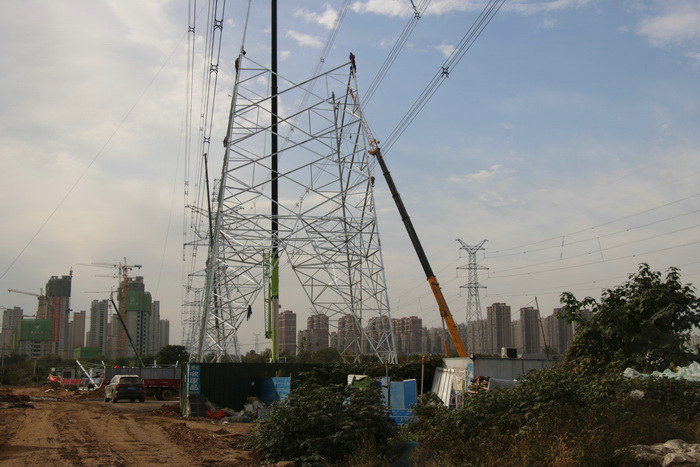

圖為500千伏高壓線遷改現場

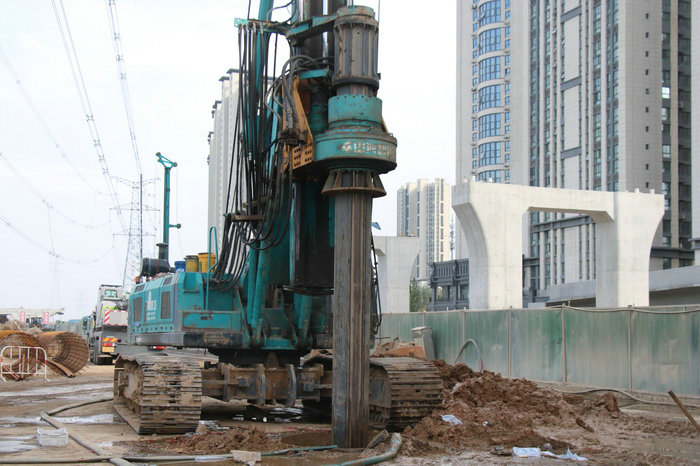

祥云路高架橋正在進行樁基施工 500千伏電力線路位于鄭州310項目祥云路高架橋K44+895至K45+075段上空,項目正常施工需對500千伏高壓線進行遷改升級。由于高壓線停電遷改流程復雜,征遷副經理王彥剛多次前往政府及電力部門協商解決,歷經近一年時間最終確定施工方案及停電計劃。本次500千伏高壓線遷改工作將掃除鄭州310項目建設最大障礙,為項目實現拉通主線任務奠定基礎。

圖為500千伏高壓線遷改現場

祥云路高架橋正在進行樁基施工
