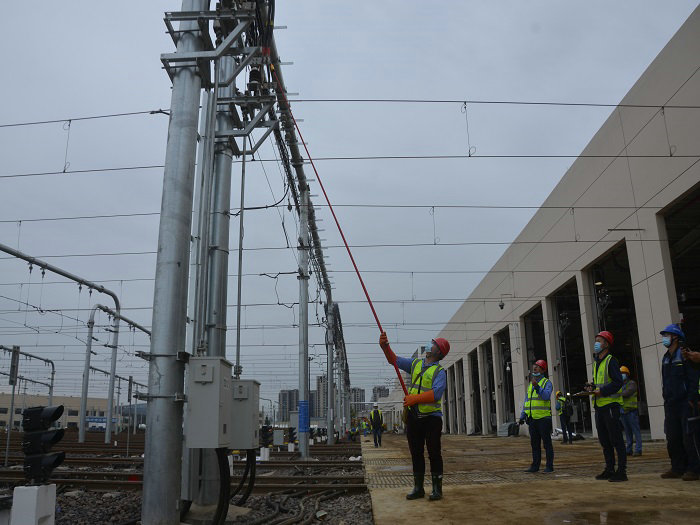

4月21日上午11時08分,隨著元華車輛段牽引降壓混合所2271隔離開關刀閘的閉合,元華車輛段接觸網進入空載運行狀態。至此,標志著由中鐵武漢電氣化局承建的成都軌道交通8號線一期元華車輛段接觸網工程一次性送電成功,為22日接觸網熱滑試驗提供了可靠條件。
成都軌道交通8號線一期工程元華車輛段位于成都市繞城高速白家場立交東南象限,與5號線、9號線共址。場段內接觸網工程全長約16.2條公里。此次接觸網送電采用直流1500伏牽引供電方式,使其7個供電分區包括運用庫1、運用庫2、運用庫3、雙周三月檢庫、入段線、出段線、試車線共33股道接觸網帶電,為成都軌道交通8號線牽引電客車調試運行做好了充分準備。
元華車輛段作為疫情期間首個復工工點,項目部堅持科學防疫,有序推進復工復產,于2月29日啟動了“大干120天”勞動競賽活動,以目標為引領,堅持把“控安全、抓質量、保節點”放在首位,砥礪奮進、攻堅克難,積極拓展施工作業面、優化施工組織設計、解決施工技術難題,全面掀起了項目部施工大干熱潮,確保了3月20日比原計劃提前5天實現牽引降壓混合所受電;4月18日完成了場段內接觸網架設及調整工作;4月20日完成了限界檢測及接觸網冷滑試驗,為此次接觸網送電節點提供了有力保障。
據悉,此次接觸網送電成功是項目部復工復產以來繼首通段環網電通后的又一個重要節點工期,是項目部勞動競賽第二階段努力后的又一個豐盛成果。下一步,成都軌道交通8號線一期元華車輛段將全面進入綜合調試及臨管階段,為元華車輛段整體移交又邁進了一大步。(張彬、李佩玉)
