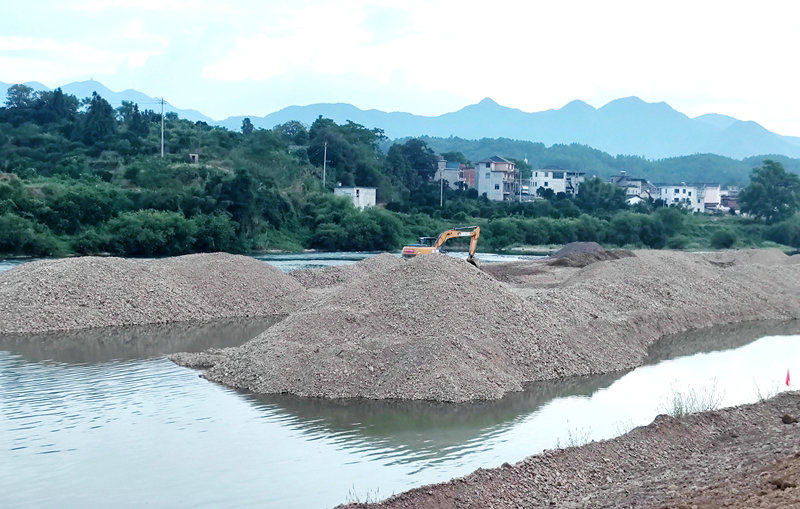

閣底樞紐全景 吳展輝攝

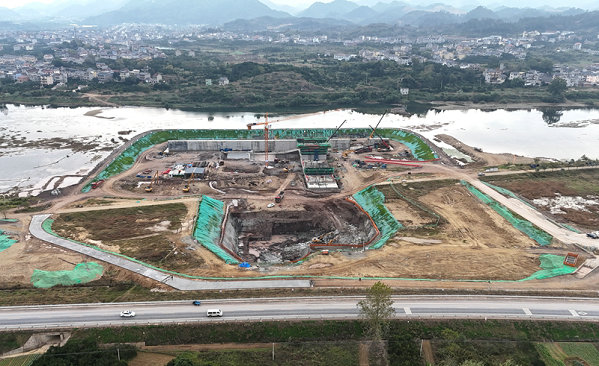

鐵路工程建設網訊 中鐵十五局常山江航電樞紐閣底樞紐一期圍堰順利通過業主、全咨、設計、監理等單位聯合檢查驗收組的驗收,這是該工程通過驗收的第4座圍堰。 驗收通過后4方簽字確認 呂奎元攝

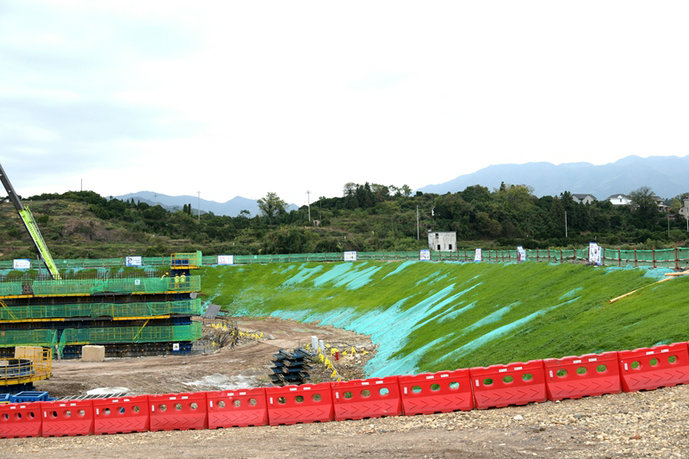

常山江航電4座樞紐均有圍堰,目的是抵御汛期常山江洪峰和上游多座水庫泄洪侵襲,確保導流墻、泄洪閘、發電站施工順利進行。今年7月中旬汛期過后,該項目部組織隊伍和設備進場施工,按照施工組織設計方案,利用就地挖出的泥沙將區域內的常山江大部分隔開來,分層填筑、碾壓,從起初50厘米逐漸增高至3米、6.5米,從兩米長延伸至497.32米、底寬33.7米、頂寬5米的一座三面鄰水的高大圍堰。 掛網種草后的一部分圍堰 黃偉攝

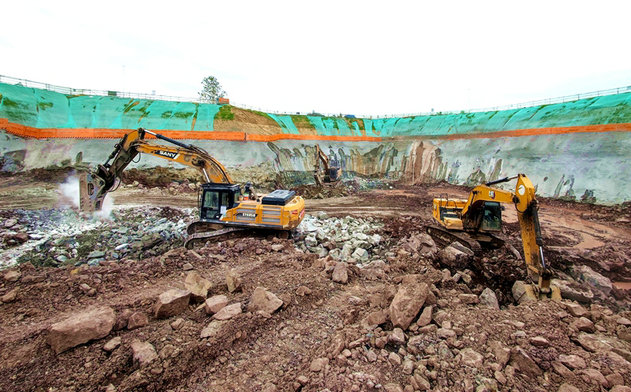

為了加強圍堰抵抗洪水和上游水庫泄洪的巨大沖擊,在上方調集兩臺鉆機實施旋噴樁作業,數百根高強度的水泥樁插入圍堰下方河床深處,并對內外側護坡由挖掘機斗子壓實、“美容”,同時將導流墻、泄洪閘基礎開挖出的6500多立方塊石砌于鄰水面,構筑了堅固的保護層。 電站廠房基礎開挖 郝偉亮攝
該樞紐開工后,導流墻、泄洪閘與圍堰同步作業,迅速掀起大干高潮,晝夜突擊。為保證該樞紐施工達到環保要求,該項目對圍堰內側一面全部掛網種草綠化,局部作噴護處理,刮大風不揚塵,江水未受到任何污染,保持綠色施工常態化。與此同時,將圍堰頂部兩側安裝鋼管、卡子、綠網構成的安全防護欄,并在立柱上黏貼反光貼,夜間在上面運輸材料、轉運棄土棄渣的車輛和司機很安全。
圍堰施工 劉 利攝
聯合檢查驗收組經過認真細致地查看,認為各地圍堰各項指標均達標,順利通過驗收。剩余天馬樞紐圍堰也將于近期接受業主等多家單位的嚴格檢查驗收。
中鐵十五局常山江項目部呂奎元 郭超/文 黃偉 郝偉亮 劉 利 吳展輝 呂奎元/圖
